位置
进入位于通山县大畈镇大墈村的核电站工地,是一条26公里长的专用大件运输道路——核电公路。公路已建成,目前还有一座跨湖的大桥正紧张施工中。核电站,就位于大桥连接的湖心岛——狮子岩上。
施工情况
通山核电项目于2009年全面启动建设。今年5月15日,核电项目一期常规岛及核电站辅助系统工程总承包等合同一揽子框架协议在武汉签署,中国广东核电集团工程有限公司举行了咸宁分公司及咸宁项目部揭牌仪式。

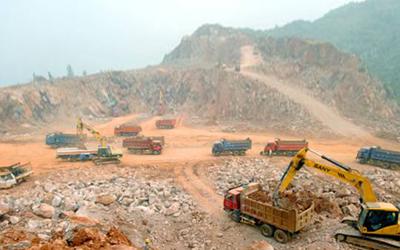

据通山县政府公众信息网公布,至11月4日,主场区场平土石方工程完成1610万立方米,占总量的76.1%。1、2号核岛达到厂平标高,施工现场按照今年底4台机组达到厂平标高的目标加快推进。计划今年底全部完工。
核电技术
通山核电项目也标志着中国进入第三代核电发展阶段。它将首次采用非能动型压水堆核电(AP1000)技术,备受中国核电行业关注。该核电技术是目前唯一通过美国核管理委员会最终设计批准的第三代核电技术,是全球核电市场中最安全、最先进的。
总投资达600多亿元的咸宁核电项目,其业主是由中广核集团与湖北省能源集团股份有限公司共同设立的湖北核电有限公司(双方分别持股60%和40%,由中广核集团控股)。2008年6月这家公司成立时预计:经过2年的前期准备和5年半的主体程建设之后,湖北将首次用上核电。
|
