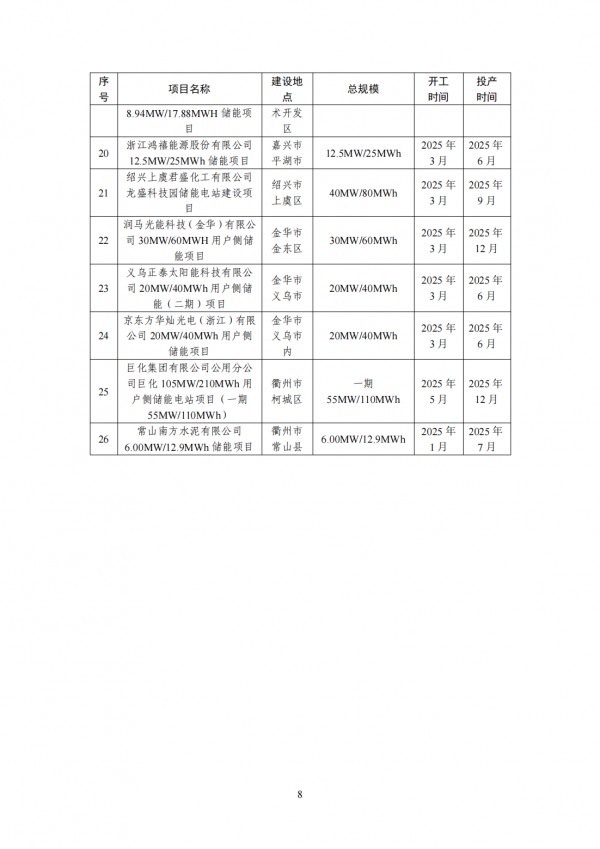

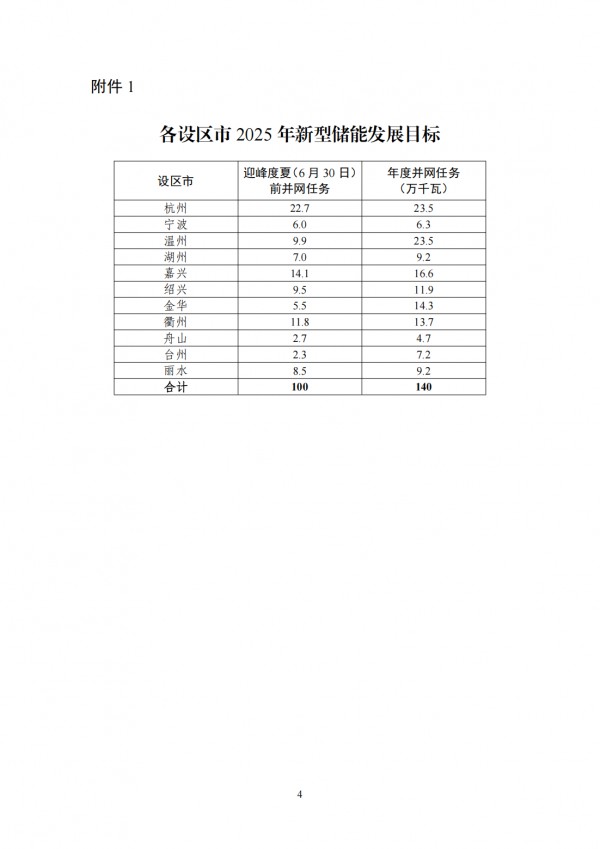

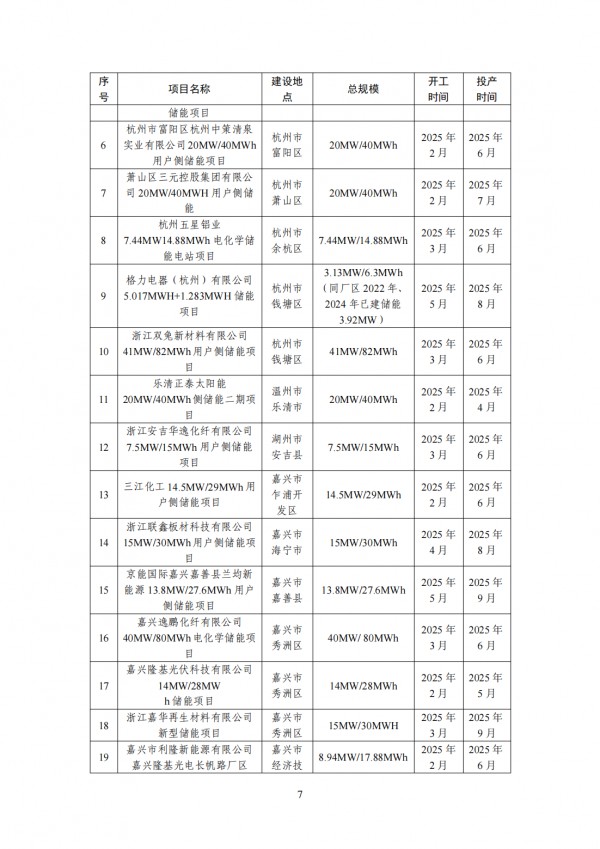

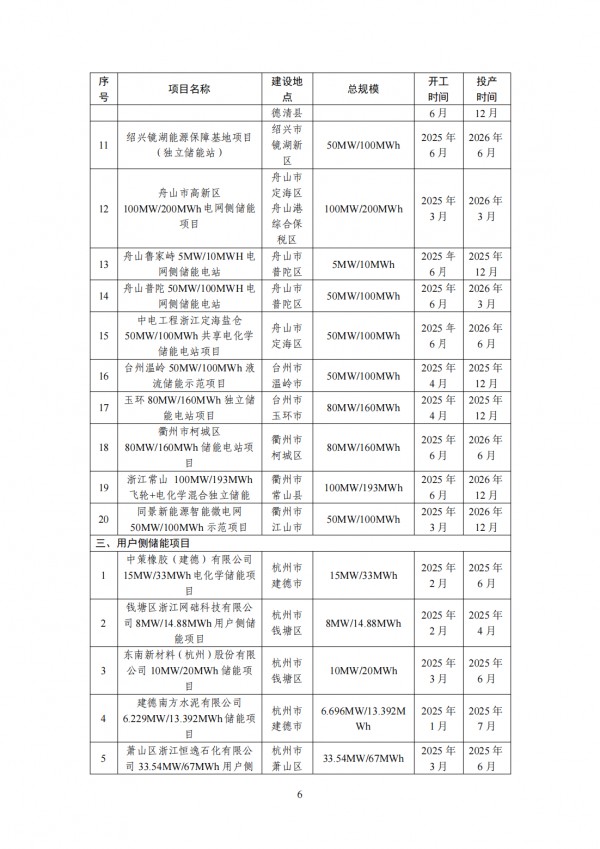

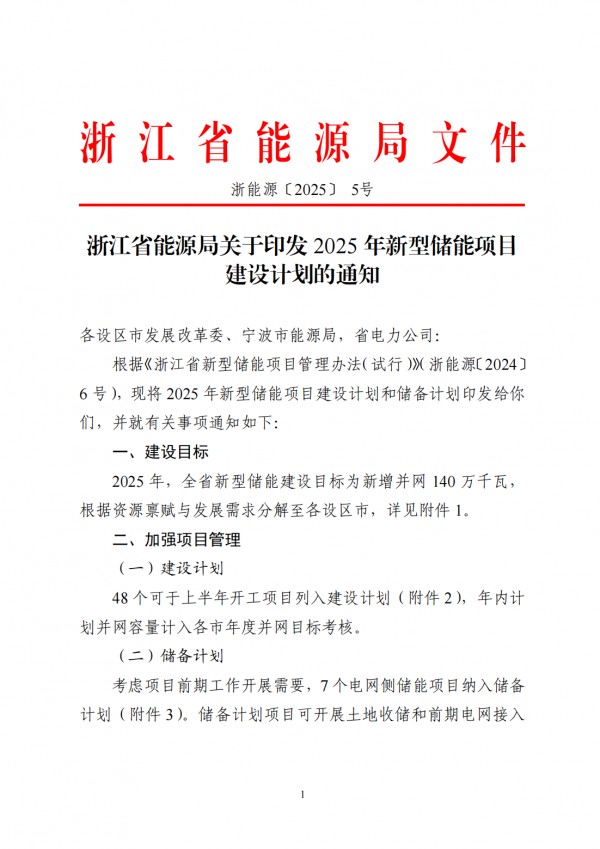

据全球液流电池网获悉,近日,浙江省能源局发布《2025年新型储能项目建设及储备计划》。2025年全省新型储能建设目标为新增并网140万千瓦,6月30日前并网任务为100万千瓦。

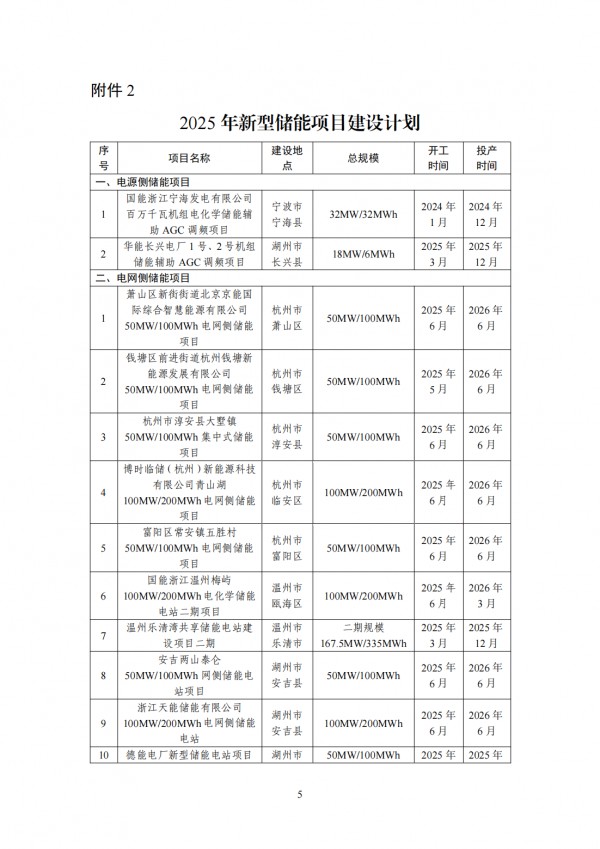

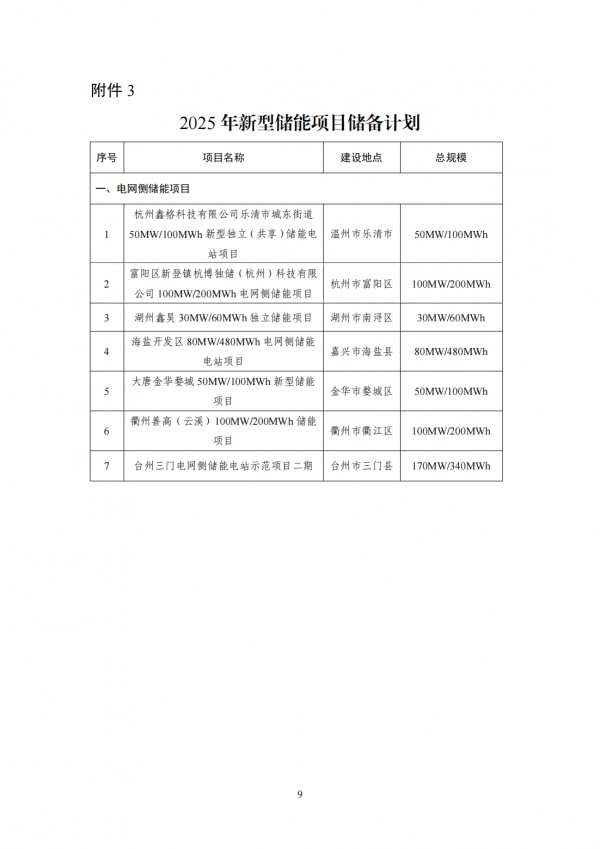

通知还公布了2025年新型储能项目建设计划和储备计划清单,共计55个项目,合计规模5272.832MWh,其中包含台州温岭50MW/100MWh液流储能示范项目和海盐开发80MW/480MWh电网侧储能电站项目。
海盐开发区80MW/480MWh电网侧储能电站项目由华达欣能投资9.6亿元建设,于2025年1月完成备案。该项目采用时长6小时的铁铬液流电池储能技术,是浙江省电网侧储能体系中的重要组成部分。

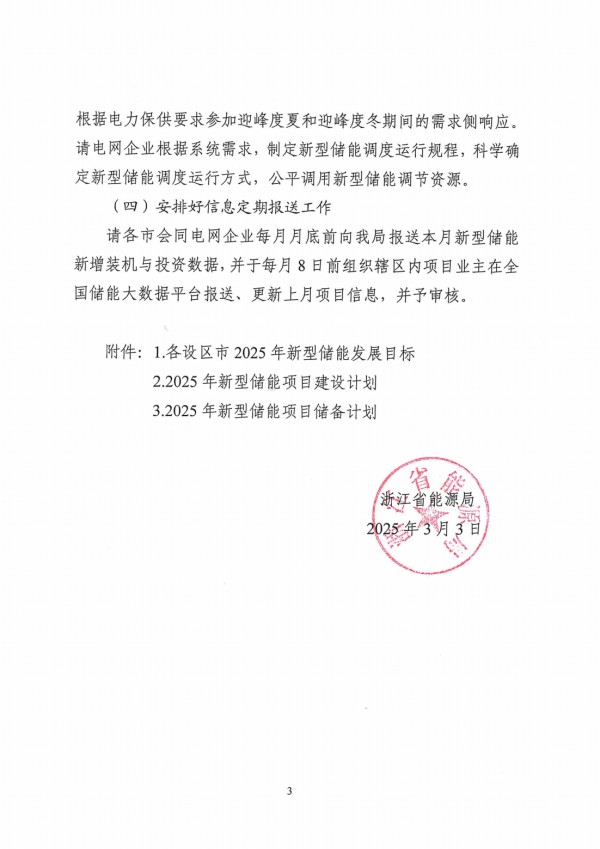

文件明确,加快推进建设计划项目,确保项目于2025年6月底前开工,2026年6月底前并网投产。因项目业主消极怠工导致未按计划开工投产的项目,经省能源局认定后,调出建设计划,不得并网;储备计划项目可开展土地收储和前期电网接入工作,待条件成熟后,优先纳入下一批次建设计划。储备计划项目在未列入建设计划前,不得开工。
