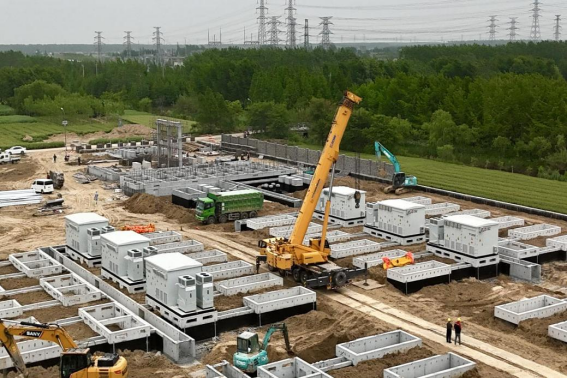

初夏的骄阳照射在东台弶港满是沙土的工地上,也许只有风还剩下一丝凉意,它卷起沙土拍打在建设者的面颊。对讲机里传来焦急催促的声音:“电气单位注意,快把高压电缆拖过来!收到请回答!”……远处,混凝土泵车长长的输送管道正在努力向钢筋笼里输送着标号为C45的混凝土,混凝土泵车的旁边,是一台“四脚吊车”,它举着粗壮的“手臂”,正在进行二次舱的吊装作业。

这就是东台悦达弶港10万千瓦/20万千瓦时新型储能项目的建设现场,多个作业面同时开展作业,正上演着一场震撼人心的“能源速度”攻坚战。
为了保障项目能够在“6·30”迎峰度夏前并网投运,悦达储能项目团队始终坚持“高标准规划、高要求管控、高效率推进”的行动纲领,同时开展土地手续报批、电网许可申请、项目方案设计等多项工作;土地性质转变三个月完成、全省第一批获得电力系统批复、高质量完成招标及设备选型工作……;能源类项目涉及的具体工作较为复杂,项目团队想过很多思路,但是从来没想过的就是放弃!
时间是敌人,同样也是朋友。在项目团队的不懈努力下,目前设备基础浇筑完成100%;设备到货安装完成100%;电缆铺设完成60%……幸得有盐城电网、怡宁能源等合作伙伴,目前项目正按既定时间进度要求开展各项工作,盐电铁军的精神传递至盐城最东南角,那个名为弶港的角落。
当在大家还在沉浸在端午的节日气氛、以及“苏超”比赛的火热中,有一群悦达储能人,还在为了城市的电力保供默默做出自己的贡献。项目安全工程师表示:“我对施工现场的安全检查越细致全面,项目施工的安全性就越有保障。”项目经理强调:“无论面临何种情况,土地审批等相关手续都不能成为影响项目推进的阻碍。”项目负责人则坚定地说:“我们全力以赴、攻坚克难,就是为了确保项目能够按时完成并网投运。”
目前,悦达弶港10万千瓦/20万千瓦时储能项目正围绕“6·30并网”紧张施工当中。距离全容量并网的日子越来越近,我们相信,在集团及股份公司的坚强领导下,在总包及分包单位的配合下,悦达储能一定可以打赢这场能源攻坚战,为股份公司绿色转型、集团高质量发展贡献出我们的力量。 |
