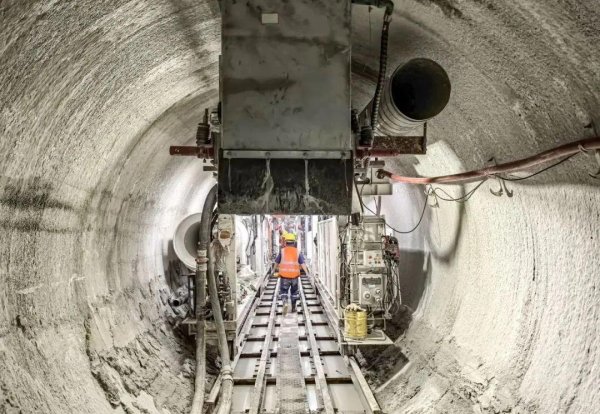

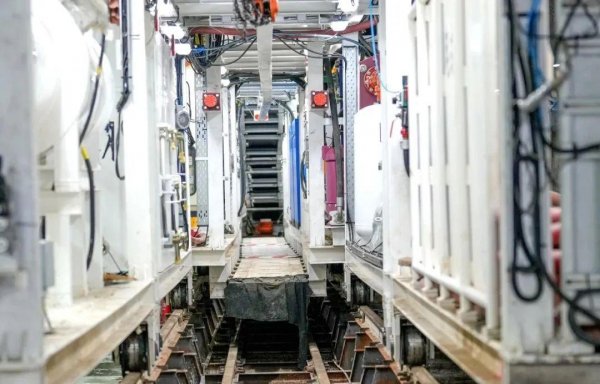

5月30日,广东肇庆浪江抽水蓄能电站“肇庆一号”TBM单月进尺突破600米,刷新项目开工以来最高月进尺纪录。

肇庆抽蓄电站自流排水洞工程(L3标段)TBM施工长度4.9千米,其中连续下穿农田、河道、公路、密集厂房区浅埋段是工程控制关键难点。为了充分提高设备产能、保持高效掘进惯性,项目技术团队针对长距离运输、地质状况复杂等特点,超前规划、科学制定TBM下穿浅埋段施工方案,着力应对沉降风险,通过加密地质勘探、优化支护方案、严控施工精度、加强动态监测等方式确保成功穿越浅埋段,更是实现连续5日超30米,单日最高41.45米,单班最高21.19米亮眼成绩。
自开工以来,项目部全体成员锚定履约目标,落实“日保周、周保月”的生产管理理念,以起步冲刺的昂扬姿态,坚持自我加压、自我超越,通过合理机车编组调度缩短物料运输时间,实行交接班无缝衔接降低设备维护、管路延伸等工序耗时,持续优化施工组织管理、充分保证有效掘进时长,争分夺秒拼进度、保履约、创效益。

作为国家“十四五”重点实施项目,也是掘进工程公司承建的南方电网在广东区域第一个抽水蓄能电站,对于持续深度参与岭南的广阔抽水蓄能电站市场有着重要意义。目前,项目部正全力攻坚第二段浅埋段,将继续以高标准、高要求推进项目建设,充分展示专业施工优势,为持续加快项目进程作出更大的努力和贡献。 |
