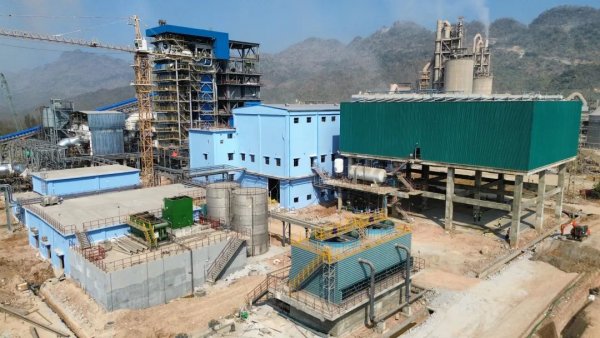

作为缅甸金山集团旗下首个生物质燃烧电站项目,中材节能承建的缅甸金山生物质电站是中缅能源合作领域的标志性工程。

该项目全面采用中国设备与标准,装机规模达20.7MW,所生产电力全力保障金山两条水泥线的生产运行,在缅甸电力资源极度紧缺的当下,为金山集团水泥生产筑牢稳定电力根基。项目以EPC模式全方位推进,涵盖设计、设备采购与供货、海运物流、建筑与安装施工、系统调试及性能考核等全链条工作,充分展现中国企业在能源工程领域的全流程服务能力。
该电站以生物质稻米壳为燃料,每小时处理量达21吨。缅甸作为稻米生产大国,项目的建成不仅有效缓解当地电力紧张局面,更为大量稻米壳处理开辟全新路径,实现资源循环利用,创造可观经济效益的同时,极大提升社会效益。尤为值得一提的是,作为绿色清洁能源项目,其全年二氧化碳减排量高达9.61万吨,在助力缅甸实现碳中和目标、践行可持续发展理念方面成果显著。

强震来袭: 团队应急处置
缅甸当地时间2025年3月28日12时51分02秒,曼德勒地区发生了里氏7.9级强烈地震。震中距离缅甸金山项目约150公里,项目现场感受到了强烈的震感,后期项目周边发生多次5级以上强烈余震,且最近的一次余震距离项目现场仅10余公里。

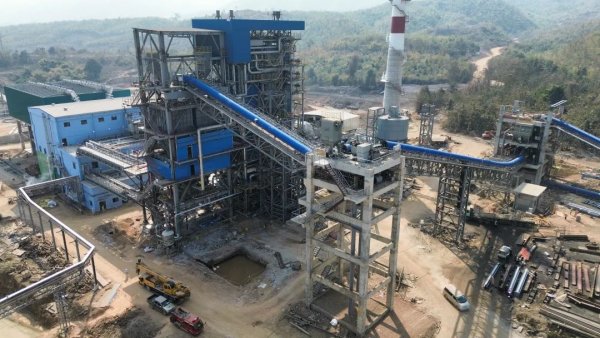

地震发生后,项目现场立即启动了应急预案,组织人员进行了紧急疏散和安全检查。经过初步评估,地震对项目的主要设备和基础设施造成了一定程度的损坏,包括部分输电线路断裂、发电机组受损以及办公楼和宿舍楼出现裂缝等。面对这一突发情况,项目团队迅速行动,调集了专业的抢修队伍和设备,全力投入到震后抢修工作中。同时,项目团队还与当地政府和相关部门保持密切联系,积极协调资源,确保抢修工作的顺利进行。
争分夺秒:多措并举抢修
受地震影响,地基发生不均匀沉降,导致汽轮发电机组及其轴系发生了沉降和偏移,对项目造成了前所未有的挑战。项目部第一时间与汽机制造商的技术人员取得联系,迅速召集技术团队,经多方协同研讨,以最快速度确定最终修复方案,并立即开展抢修工作。面对震后修复所需的设备备件不足以及缅甸当地材料匮乏的难题,项目部主动与业主高层积极沟通,通过争取绿色通道快速获取进口许可证,并采用海运与空运相结合的物流方式,及时将物资送达现场,有效保障了抢修工作按计划推进。
高效修复:电站即将重启
截至目前,项目震后修复工作已基本完成,各分系统正逐步开展重新启动和调试工作,预计将于近期重新启动发电。从强震发生到抢修工作的完成,仅用了不到两个月的时间,便完成了建筑结构、设备、电气及各系统的抢修工作。项目重启发电后,将为业主金山水泥厂的生产恢复以及缅甸的电力供应提供关键支持。
责任担当:深化未来合作
缅甸金山生物质电站项目的建设及其震后恢复工作正以分秒必争的速度诠释着实干笃行的精神内涵,彰显了中材节能海外项目团队的执行实力与责任担当。未来,中材节能将继续以专业的技术实力和高效的团队合作,打造更加优质的示范项目,为助力当地经济发展,深化中缅合作,打造世界一流的绿能环保服务商贡献力量! |
