华能陇东能源基地新能源配套F1储能项目完成全部304台舱体安装,标志着项目建设正式转入电气安装调试阶段。作为“陇电入鲁”新能源项目配套储能的核心组成部分,项目单次充电可储存120万千瓦时电量,最大可满足24万户居民一日用电需求。

F1储能电站与升压站采用合建模式,项目总规模达300MW/1200MWh,由240个5MWh电池舱、60个变流升压一体舱和4个消防灭火方舱构成,通过12条35kV集电线路接入F1升压站。
公司高度重视储能设备安装,实施全过程精细化管理。严把供货质量关,紧盯设备制造与发运进度,强化物资运输关键环节管控,优化专项运输方案并落实全程监控与押运员随行,确保大型设备及锂离子电池等关键物资的运输安全与时效。依托精准、高效的设备设备运输体系,设备抵场后专人完成高效验收,即到即吊,实现运输、到货、验收、安装等工序无缝衔接,为项目高质量按期推进筑牢坚实基础。

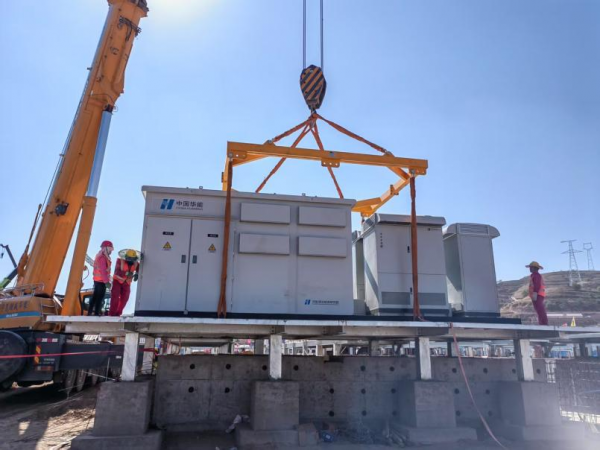

公司狠抓吊装现场安全管理,现场落实三级监督机制,确保作业许可、人员防护到位,筑牢安全防线。重点管控电池舱吊装就位,指派专人全程旁站监督,联合施工单位严查吊装设备及舱体状态,专人全程指挥调度,使用300吨吊车依规平稳起吊,全程稳控舱体姿态,严格规避碰撞风险。以“零事故、零缺陷”的高标准,历时54天圆满完成安装任务。
储能技术创新采用单级分散式储能技术体系,构建"电芯串联成簇、分散独立管理"的技术架构,突破传统串并联设计局限,通过电池只串不并的拓扑结构与分散式控制策略,在交流侧实现多PCS模块并联运行。该技术创新运维模式,分项支持故障排查、设备更换之间的独立作业,显著提升系统可靠性。

下一步,公司将加强与设计、监理、施工单位协同,有序推进电气安装调试工作,通过强化质量安全管控、落实进度动态管理机制,全力冲刺项目投运目标。 |
